联系我们
4000-536-836
首页
全部产品
成功案例
篷房租赁
私人定制
二手销售
视频中心
新闻中心
行业新闻
篷房搭建
篷房安全
篷房使用
关于建廷
公司简介
建廷历史
资质荣誉
在线反馈
CN
EN
新闻中心
首页
新闻中心
篷房搭建
篷房木地板施工步骤
篷房租赁
篷房搭建
行业新闻
篷房安全
篷房使用
篷房木地板施工步骤
2018-09-26
2438

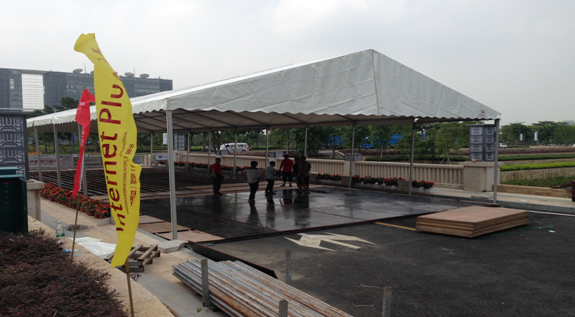

①施工现场交接
为了保证篷房内地板的安装质量在入场开工前由甲方提供标准基准线(±0),由我方人员按基准线进行场地水平误差检测,场馆的水泥基面二米靠尺水平正负误差不得大于3mm。
②仪器找平
按照甲方要求的正负零对场馆水泥基础面用水准仪进行找平,查出高低差值。
③放基准线
按照篷房木地板施工设计图纸每400mm×400mm中心线距放出木龙骨安装线。
④找基准点
用水准仪以约3m左右在橡胶弹性找平垫处确定水平±0后进行找平。
⑤安放下龙骨
下龙骨按照400mm中心间距安放在橡胶找平垫上,两条龙骨接头端部应安放在橡胶垫上,未在橡胶垫上的两条龙骨的结合部的下端应增加木垫块进行加固。

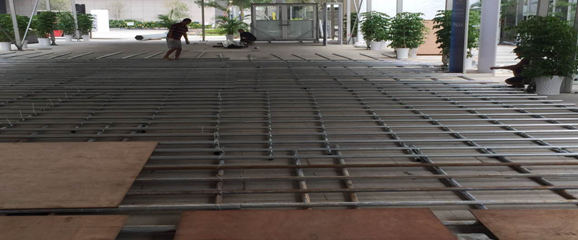

⑥安放上龙骨
上龙骨间距400mm,上下龙骨成十字交叉型安装,龙骨用自钻丝进行加固,两龙骨端头交界处用气钉进行连接,对龙骨端头锯口应进行防腐处理。
⑦龙骨找平
龙骨预安装完成后,进行第三次精确找平,必须将高低误差降至3m水平尺2mm之内,在全部水平达标后方可进行下道工序。
⑧面板安装
在完成上述工作量后,可进行面板安装,对面板应按照地板的长度规格进行合理搭配,验收标准是两边相近的纵逢不得小于10 cm 。安装面板应使用专用地板钉钉接,钉距不得大于600mm,地板钉应冲入板中,以免影响合缝。面板的拼合离缝缝隙应不大于2mm,拼缝高低差应不大于1mm。木地板与墙边收口处应预留20-40mm伸缩缝,伸缩缝裁口处应顺直,宽窄应一致。如果木地板与墙边无法预留伸缩缝的情况下,可在面板纵向每间隔一米预留2-3mm的伸缩缝。
⑨安装收口木线
因为木地板有遇湿膨胀、遇干收缩的特点,所以各个场所在铺装地板时都要预留伸缩缝,为了使地板与墙体的结合部美观,必须用木
线对预留伸缩缝进行封闭处理,木线可采用阴角木线收口。
⑩竣工清理
篷房木地板施工完成后,清理现场以及打包多余材料。
大型篷房搭建施工常用的设备
大型篷房搭建步骤
4000-536-836
在线客服
在线留言
13360041897
